绵市发改〔2024〕466 号
国网四川省电力公司绵阳供电公司:
你公司《关于绵阳涪城绵安110千伏输变电工程项目核准的请示》(绵供电办函〔2024〕103号)及相关材料收悉。
一、为满足片区负荷增长需求、提升片区供电能力,结合绵阳电网发展规划,建设绵阳涪城绵安110千伏输变电工程是有必要的。依据《行政许可法》《企业投资项目核准和备案管理条例》,同意建设国网绵阳供电公司绵阳涪城绵安110千伏输变电工程项目(四川省投资项目在线监管平台项目编码:2410-510700-04-01-442223)。该项目属于《产业结构调整指导目录(2024年本)》中的“鼓励类”项目,符合国家产业政策。
项目单位为国网四川省电力公司绵阳供电公司。
二、项目建设地点:绵阳市涪城区、安州区、科技城新区
三、项目名称:绵阳涪城绵安110千伏输变电工程
四、项目主要建设内容及规模:
接入系统方案:1.将永兴—界牌110千伏线路T接入绵安;2.为避免线路交叉跨越,将磨家梁—华晨110千伏线路断开,分别改接入绵安和磨家梁,形成磨家梁—绵安、磨家梁—华晨110千伏线路。绵阳涪城绵安110千伏输变电工程包括4个单项工程:
(一)绵安110千伏变电站新建工程
主变压器远期规模3×63兆伏安,本期规模2×63兆伏安;
110千伏出线远期4回,至磨家梁220千伏变电站1回、T接至110千伏兴界线1回、向教育园方向预留2回;本期2回,至磨家梁220千伏变电站1回、T接至110千伏兴界线1回;
10千伏出线远期42回,本期28回;
远期每台主变10千伏侧装设2组5兆乏并联电容器,本期每台主变10千伏侧装设2组5兆乏并联电容器。
10千伏采用接地变及消弧线圈成套装置,消弧线圈远期3×1000千伏安,本期2×1000千伏安。
(二)磨家梁220千伏变电站110千伏间隔完善工程
本期完善110千伏出线间隔3个,分别至绵安110千伏变电站、埃克森110千伏变电站、华晨110千伏变电站。
(三)磨家梁—绵安110千伏线路工程
新建架空线路3.6km,其中0.8km按同杆双回单回挂线,其余2.8km按单回架设,导线截面采用2×240mm2。新建电缆线路2.0km,按单回敷设,电缆截面采用800mm2。新建电缆沟0.2km。
(四)永兴—界牌T接绵安110千伏线路工程
新建架空线路0.05km,按单回架设,导线截面采用2×240mm2。新建电缆线路0.8km,按单回敷设,电缆截面采用800mm2。新建电缆沟0.2km。
五、项目总投资及资金来源:本工程静态投资8875万元,动态投资9005万元。其中,根据《绵阳科技城新区管理委员会关于绵安110千伏输变电工程电缆补差和站址场平相关事宜的函》(绵新区管函〔2024〕17号),本项目在科技城新区范围内采用电缆方案建设,电缆方案与架空方案的费用差额由绵阳科技城新区管理委员会出资承担。绵阳科技城新区管理委员会出资部分静态投资为343万元,动态投资为349万元;国网四川省电力公司出资部分静态投资为8532万元,动态投资8656万元。由国网四川省电力公司作为项目法人以自有资金出资1731.2万元(占动态投资的20%),其余申请银行贷款解决。
六、建设周期:12个月。
七、项目招标事项核准意见见附件。项目单位须严格按照本核准意见依法进行招标投标活动。
八、请项目单位在项目开工建设前,依据相关法律、行政法规规定办理规划许可、安全生产、环评等相关报建手续。
九、如需对本项目核准文件所规定的建设地点、建设规模、主要建设内容等进行调整,请按照《企业投资项目核准和备案管理办法》的有关规定,及时以书面形式提出变更申请,我委将根据项目具体情况,作出是否同意变更的书面决定。
十、项目予以核准决定之日起2年未开工建设,需要延期开工建设的,请项目单位在2年期限届满的30个工作日前,向我委申请延期开工建设。开工建设只能延期一次,期限最长不得超过1年。

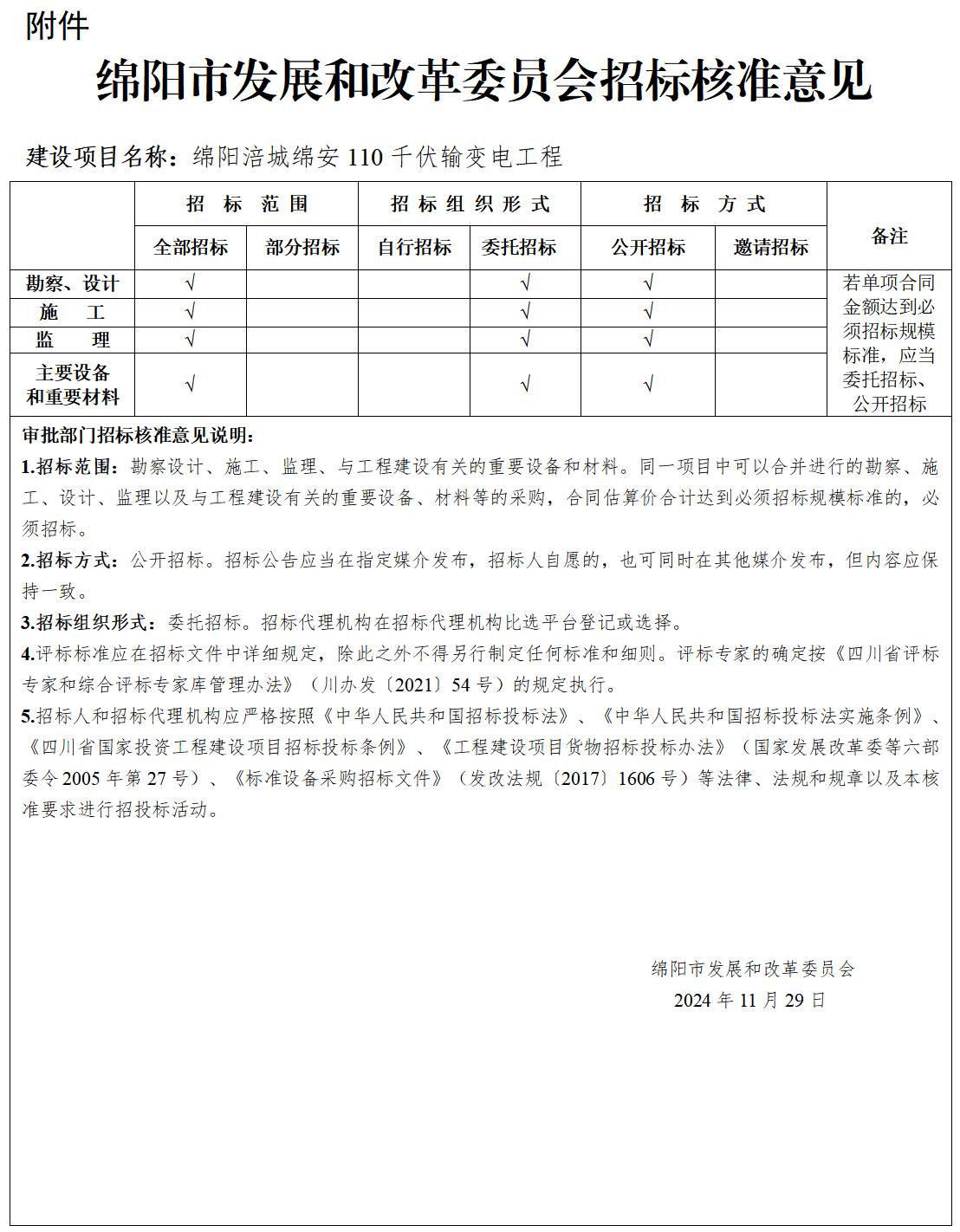

附件:绵阳市发展和改革委员会招标核准意见
绵阳市发展和改革委员会
2024年11月29日
