“白+黑”争分夺秒抢工期 埃克森新能源项目建设再提速
发稿时间:2023-01-31 08:46   来源: 绵阳日报
  摘要:1月29日,在绵阳高新埃克森新能源项目建设现场食堂,一张长条饭桌上,负责管网、供暖、消防设施等的工程管理人员利用午饭时间坐在一起,通报各自施工进度,不时在桌面上用手指勾画,商量解决方案。

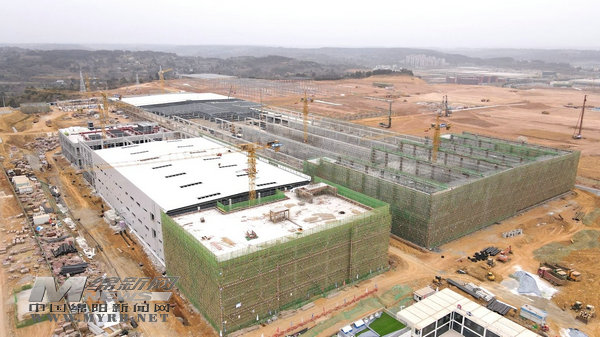

  埃克森新能源项目建设快速推进

  1月29日,在绵阳高新埃克森新能源项目建设现场食堂,一张长条饭桌上,负责管网、供暖、消防设施等的工程管理人员利用午饭时间坐在一起,通报各自施工进度,不时在桌面上用手指勾画,商量解决方案。

  为加快项目建设进度,埃克森新能源项目的建设者在春节期间坚守岗位。“从正月初一到初六,现场每天至少有120人在赶进度,初四后人数增加到近260人。”中国十九冶项目副经理李成林告诉记者,春节期间,主要加快了中试线、综合站房建设进度,完成了电芯车间、钢结构厂房主体结构建设,抢了10天工期出来。

  抢工期,是为了给3月份中试线试运行奠定基础。埃克森项目正努力挑战一个行业纪录——力争在9个月内完成一期工程。

  13时许,工程管理人员又坐在一起,和施工班组开起了现场协调会。“节后还要再抢10天工期出来。”会上,李成林再次提醒各业务负责人,中试线试运行下的综合站房要加快建成,水电气和雨污水等地下管道建设也不能耽误进度。

  为加快建设进度,项目大部分作业面都实行交叉施工,场地总坪、管道安装、钢构吊装、土方开挖……2月1日生产设备进场前,近千名工人将在多区域同时开展作业。

  为保证施工安全、建设质量和工期进度,项目现场实行了“网格化”管理制度,分区域将安全生产责任落实到人头;原来3天一次的现场协调会改为每天一次,为新进场地的施工班组进行安全技术交底、讲解施工作业技术要领和作业要求。

  14时,建设现场准时响起机器轰鸣声。在挖好的1.8米沟渠内埋设管道,在洁净车间外安装通风、进料、消防管道,焊接锅炉管道,安装钢结构厂房吊顶……工人们在建筑内外忙碌起来。

  17时,工人们陆续走出工地,建设场地逐渐回归宁静,项目部会议室热闹起来。建设方、承建方、使用方等聚在一起,项目施工负责人总结汇报白天的建设进度。围绕次日施工的技术问题,来自埃克森的电气工程师问起实现途径,承建方各个技术团队你一言我一语地开展讨论。

  从中试线到综合站房,白加黑地干,一个硬仗接着一个硬仗地打。接下来,工程量是中试线三倍的电芯车间厂房将成为重点攻坚对象。

  项目建设如何再提速?随着埃克森首台中试线设备进场,三方将“边建设边调试”。2月1日起,生产设备将开始安装,埃克森40余名管理人员和200多名施工人员也将随之进场。

  (李婧媚 绵报融媒记者 蒋炜 文/图)
