绵市发改〔2025〕92号
国网四川省电力公司绵阳供电公司:
你公司《关于申请绵阳涪城杨家110kV输变电工程项目核准的函》(绵供电办函〔2025〕10号)及相关材料收悉。
一、为解决福泉110kV变电站供电能力满载超载,满足临港工业园、绵阳工业园区南区循环经济发展区、绵遂内铁路绵阳南部等片区建设的用电负荷增长需求,提高电网的供电能力和供电可靠性,为地区经济持续快速发展提供电力保障,建设绵阳涪城杨家110kV输变电工程是有必要的。依据《行政许可法》《企业投资项目核准和备案管理条例》,同意建设绵阳涪城杨家110kV输变电工程项目(四川省投资项目在线监管平台项目编码:2501-510700-04-01-452902)。该项目属于《产业结构调整指导目录(2024年本)》中的“鼓励类”项目,符合国家产业政策。
项目单位为国网四川省电力公司绵阳供电公司。
二、项目建设地点:涪城区
三、项目名称:绵阳涪城杨家110kV输变电工程
四、项目主要建设内容及规模:
(一)杨家110kV变电站新建工程。新建配电装置及辅助用房建筑面积约475平方米,配套建设照明、消防及给排水等设备设施;主变最终规模3×63MVA,本期2×63MVA;110kV出线最终4回,本期3回;10kV出线最终36回,本期24回;10kV无功补偿电容器组最终3×(2×6)Mvar,本期2×(2×6)Mvar;10kV消弧线圈最终3×630kVA,本期2×630kVA。
(二)高桥220kV变电站110kV间隔完善工程。完善高桥变电站110kV出线间隔2个,至杨家110kV变电站,更换间隔内连接导线和线路保护装置。
(三)丰谷至高桥改接入杨家110kV线路工程。新建 110kV谷高线原14#塔至拟建杨家110kV变电站110kV线路,采用JL3/G1A-400/35钢芯高导电率铝绞线新建架空线路1.2km。其中,单回路径长约0.9km,同塔双回单回挂线架设路径长约0.3km。
(四)同德电厂至高桥π入杨家110kV线路工程。新建 110kV德高线23#-24#塔之间开π点至拟建杨家110kV变电站110kV线路,采用JL3/G1A-400/35钢芯高导电率铝绞线新建架空线路4.9km。其中,单回路径长约0.6km,双回路径长约4.3km。
五、项目总投资及资金来源:静态投资7538万元,动态投资为7649万元,由国网四川省电力公司作为项目法人以自有资金出资1529.8万元(占动态总投资的20%),其余申请银行贷款解决。
六、建设周期:12个月。
七、项目招标事项核准意见见附件。项目单位须严格按照本核准意见依法进行招标投标活动。
八、请项目单位在项目开工建设前,依据相关法律、行政法规规定办理规划许可、安全生产、环评等相关报建手续。鼓励项目实施中通过以工代赈促进当地群众就业增收,并在项目验收时对以工代赈落实情况开展综合评价。
九、如需对本项目核准文件所规定的建设地点、建设规模、主要建设内容等进行调整,请按照《企业投资项目核准和备案管理办法》的有关规定,及时以书面形式提出变更申请,我委将根据项目具体情况,作出是否同意变更的书面决定。
十、项目予以核准决定之日起2年未开工建设,需要延期开工建设的,请项目单位在2年期限届满的30个工作日前,向我委申请延期开工建设。开工建设只能延期一次,期限最长不得超过1年。

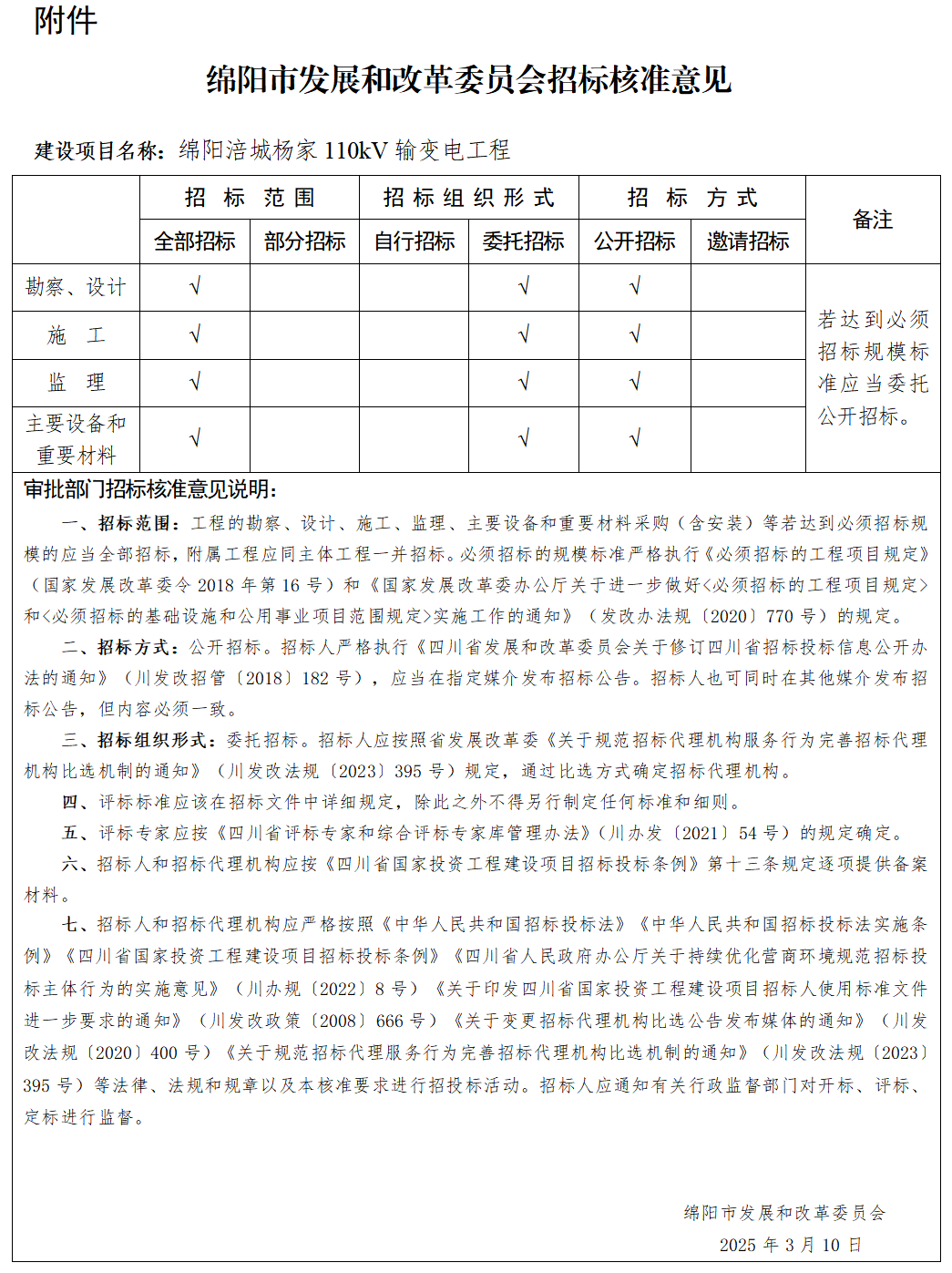

附件:绵阳市发展和改革委员会招标核准意见
绵阳市发展和改革委员会 2025年3月10日
